河南七顶山风电场3.0W风机吊装项目
发布时间 : 2025-04-02 16:44
      打印

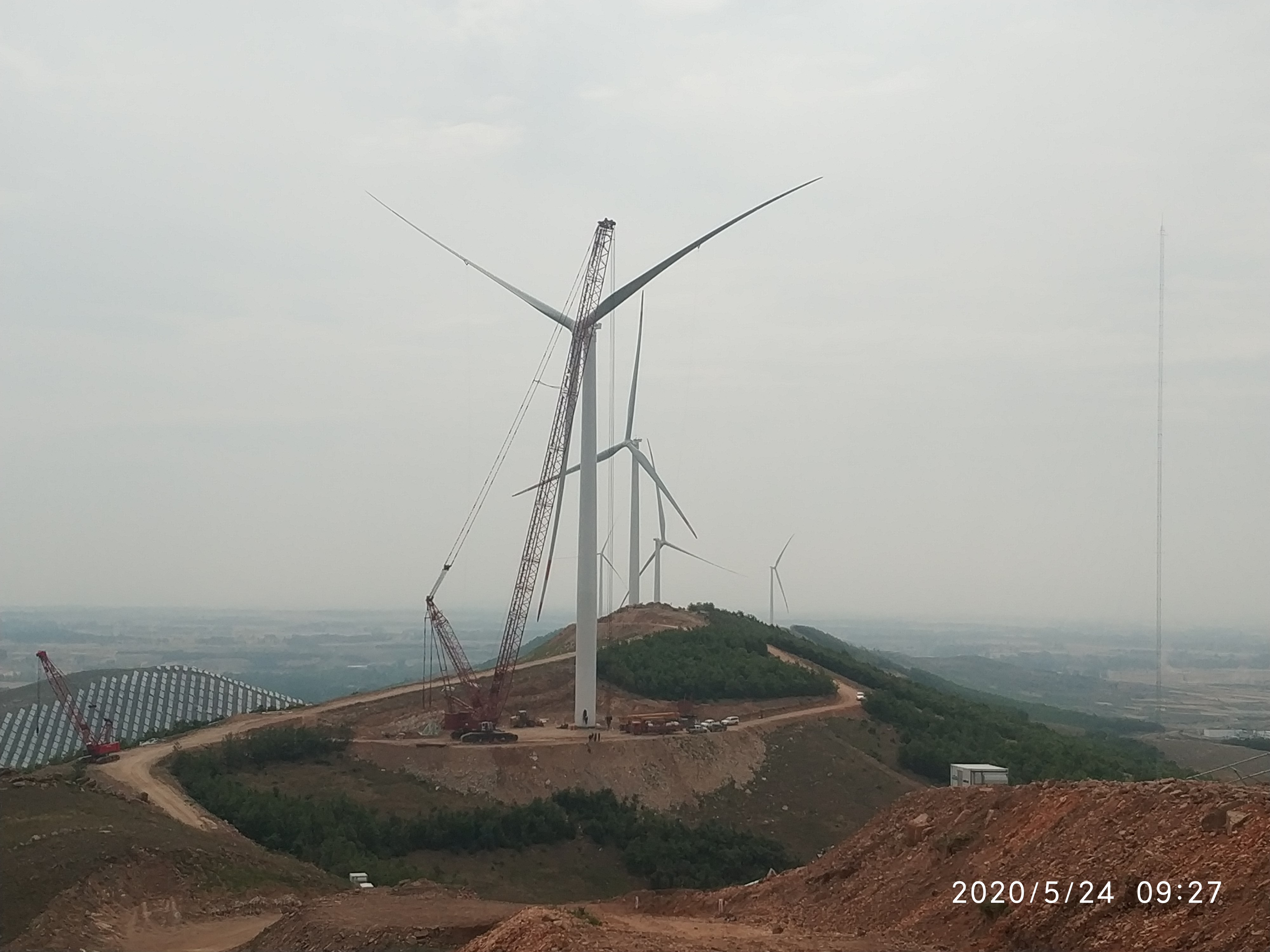

该项目位于河南省七顶山,历时8个月顺利将17台明阳3.0W风机安装到位,在施工过程中项目团队结合山地施工地形复杂多变的情况,周密制定部署吊装方案。一方面采取了混合主臂108米进行吊装,满足大型风机安装作业需求;另一方面每台风机采取七钩吊装就位法,即5节塔筒分5钩吊装,机舱一钩,轮毂和扇叶地面组装最后一钩就位的七步吊装法流程;第三方面,在确保安全的基础上,带108米全杆行走,实现了15次主吊平稳移位,有效压缩了转场时间。多次赢得了业主的肯定。
