转炉炼钢系统检修
发布时间 : 2016-07-20 13:40
      打印

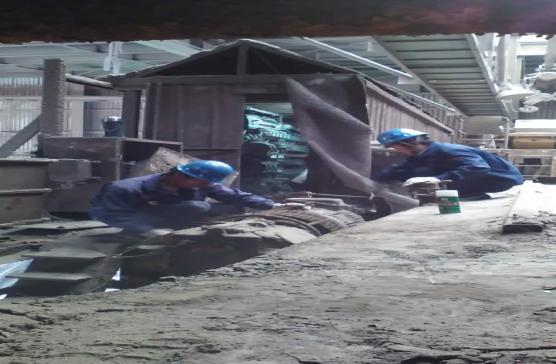

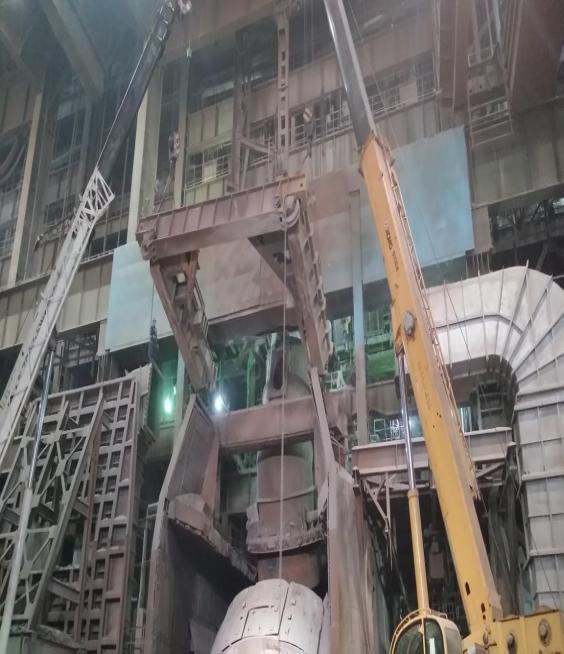

2016615日至74日期间,我单位承担了迁钢炼钢分厂2#转炉炉役的检修工程,工期19天,工程项目包括:倾动系统的检修、罩裙及横移车的检修、炉顶保护罩的更换,被动端耳轴轴承更换,横移烟道更换,氧枪密封刮渣机构的检修、氧枪系统检修、副枪系统检修等。经过项目部全体人员的共同努力,项目按期完成,受到业主单位的好评。
